浙能臺二電二期3號機組建成投產 為迎峰度冬能源保供注入強勁動能
浙能集團管理機組裝機總?cè)萘窟_4946萬千瓦
本網訊 12月6日13時28分,浙江浙能臺州第二發電有限責任公司二期擴建工程項目3號機組順利建成投產,浙能集團管理機組裝機總?cè)萘窟_4946萬千瓦,華東地區電力供應再添“生力軍”,為我省迎峰度冬保供額外提供100萬千瓦剛性電力支撐。至此,浙能集團提前完成“千項萬億”工程年度投運目標。浙能集團黨委委員、副總經理柴錫強,三門縣委書記沈洪峰出席移交生產儀式。

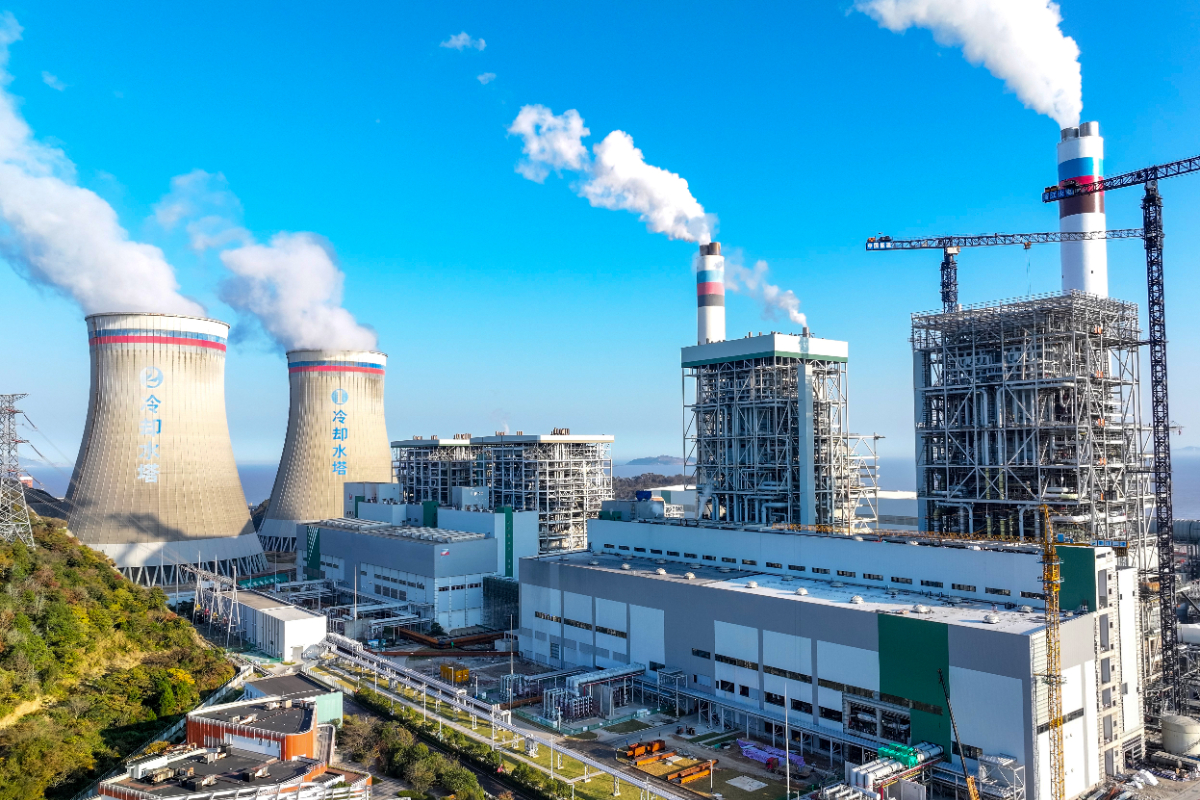

浙能臺二電全景。 俞琬 攝
浙能臺二電位于臺州市三門縣,二期擴建工程于2023年12月樁基開工,動態總投資75.87億元(不含配套碼頭工程),規劃建設3號、4號兩臺100萬千瓦級超超臨界二次再熱燃煤發電機組,是浙江省“十四五”重大建設項目、省能源“綠保穩”工程與擴大有效投資“千項萬億”工程。3號機組創新采用二次再熱塔式鍋爐,設計發電煤耗為251.78克標準煤/度,處于國內百萬機組領先水平。目前,4號機組已進入安裝調試關鍵階段,全面投產后浙能臺二電總裝機容量將達410萬千瓦。

浙能臺二電二期擴建工程3號機組正式移交生產。 鄭晨 攝
浙能集團聚焦高質量能源保供和高質量綠色轉型,不斷向“綠”突破。十年前,浙能集團響應國家節能減排政策,關停臺州發電廠原有的6臺12.5萬千瓦老機組,異地新建浙能臺二電一期工程,“上大壓小”讓火電更集約高效。如今,浙能臺二電二期3號機組是浙能集團首個采用二次再熱塔式鍋爐的超超臨界百萬機組,三大主機選型采用大容量、高效率等國內同類機組的最新技術,同步建設高效除塵、脫硫、脫硝等超低排放環保設施,確保大氣污染物排放達到國家超低排放標準。

浙能臺二電運行人員正在認真監盤。 俞琬 攝
自主減碳之外,新一代煤電還幫助優化區域能源結構。浙能臺二電打造“智慧大腦”,集成智能一體化平臺、一鍵啟動(APS)、智能監盤等先進技術,致力于打造國內超超臨界燃煤機組領域“綠色環保、節能高效、智慧先進”的標桿項目。
自開建以來,浙能臺二電堅持以硬作風推進二期擴建工程建設。內部管理方面,壓緊壓實各方責任,常態化開展隱患排查,搭建智慧工地管理平臺,加強施工作業進度管理和風險管控。外部協同方面,提前研判工程難點,聚焦工程關鍵環節高頻溝通,確保滿足施工需求。通過持續完善管理體系、科學策劃施工方案、嚴格執行建設標準,項目團隊攻克了諸多難題,推動多個重要節點大幅提前完成。此外,浙能臺二電還以“1+N”支部聯建共建體為核心,聚焦工程安全、質量、進度、投資“四大控制”建立黨員責任網,搭建理論知識“共學”、人才培養“共促”、交流協作“共享”三大平臺的“143項目黨建工作法”為抓手,將黨建融入項目全流程管控。
今年浙能集團還投產了嘉電四期9號機組、鎮海天然氣發電燃機搬遷改造項目4號機組等項目,順利完成“千項萬億”工程2025年度投產目標,為浙江省構建新型能源體系推動地方經濟社會高質量發展提供有力支撐,為奮力譜寫中國式現代化浙江新篇章持續注入強勁能源動能。
